朔州市朔城区第一中学校改扩建工程项目二期工程经过近一年的艰苦奋战,于2022年10月中旬顺利完工,但因疫情影响,验收工作迟迟未能推进。12月底,在分公司经理赵军、项目经理田晓雷的牵头配合下,经过近半个月的时间已完成了节能、消防等专项工程的验收工作。
朔州市朔城区第一中学校改扩建工程项目二期工程约42000平米,含2#宿舍楼、2#教学楼、艺体楼、地下车库、门卫及室外工程。我公司作为该项目的总承包单位,对该工程所有施工程序,包括主体工程、二次结构、安装工程、装饰工程等进行全方位的技术指导和管理。9月初,甲方要求我项目部进一步加快施工进度,艺体楼要在保证质量的前提下于10月中旬完工,同时在工程形象中还增加了门卫前场地的铺砌与莲花池的景观水系修建,这样一来使我们本来就紧张的工程变得更加紧迫,为此,项目部成员多次对总进度计划进行论证、调整。从9月起,施工队伍午间不休息,管理人员每天起早贪黑,加班加点,废寝忘食地奋战在一线。在这种工期短、任务重、时间和节点要求高的情况下,我们项目部所有员工顶住压力,发挥了中宇工程人艰苦卓越、不怕吃苦的精神,最终在保质保量的前提下提前并圆满地完成了甲方交给的任务,受到了甲方领导的高度好评。

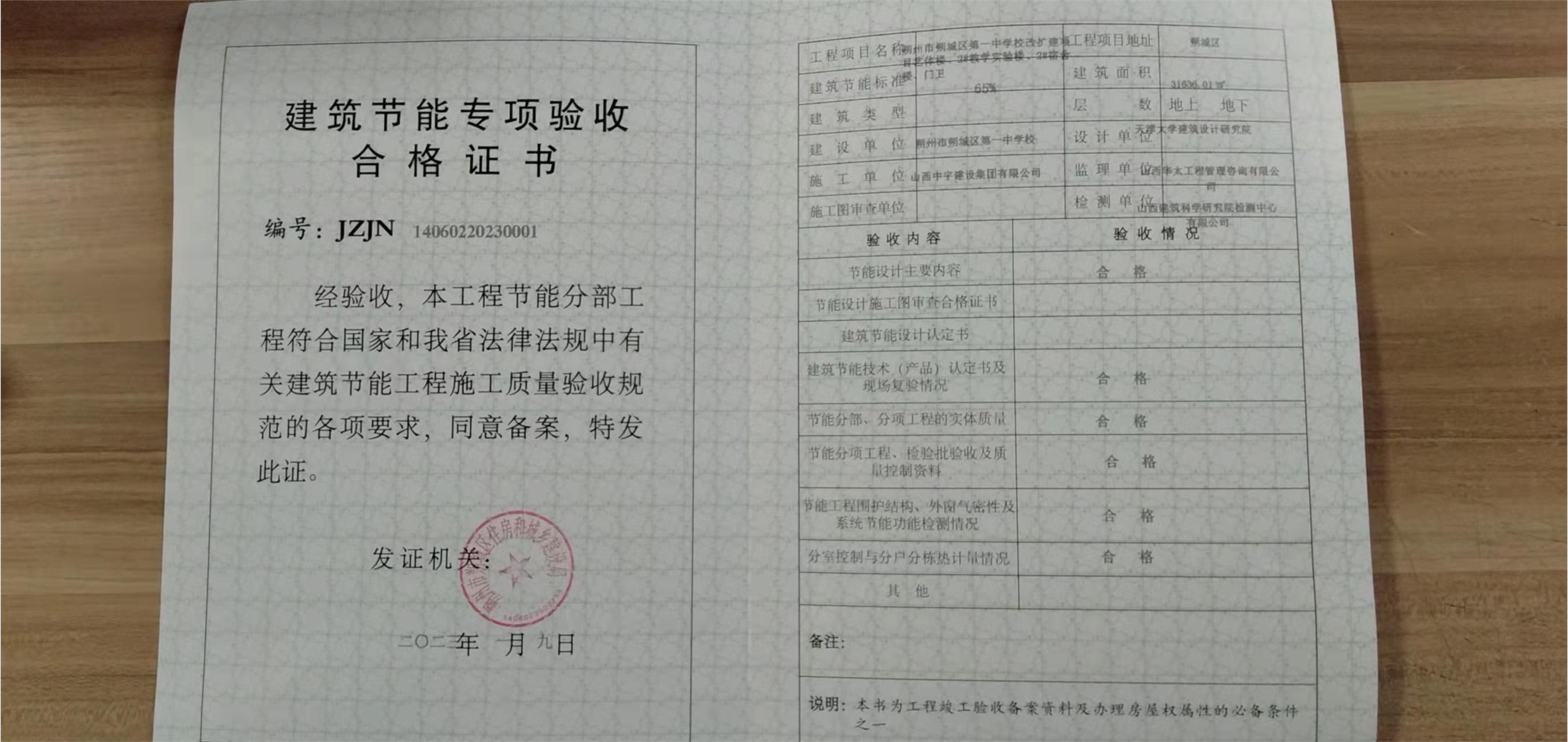

截至目前,项目部已完成了节能、消防等专项工程验收工作,并计划在除夕前完成人防工程验收。验收工作的完成充分说明了城区一中项目部有一致的奋斗理念,全体员工秉承全力以赴、敢于奉献的中宇精神不断超越自我,精益求精,同时也折射出了我们公司施工生产经营模式高标准、高质量、高效率的特色。
第三工程分公司 沈雨泽
