3号出渣机已运行一年时间,托链板、压链板部分磨损,轨道上的铸石板也磨损严重,急需检修。9月1号在装机的配合下大链也拉了出来,检查发现尾轮部分磨塌,出渣大链链节磨损严重,已失去维修价值,而机头轮也急需更换。机修组向刘经理汇报情况后,刘经理做出安排,机修组抢修出渣槽,运行班组负责组装新大链。

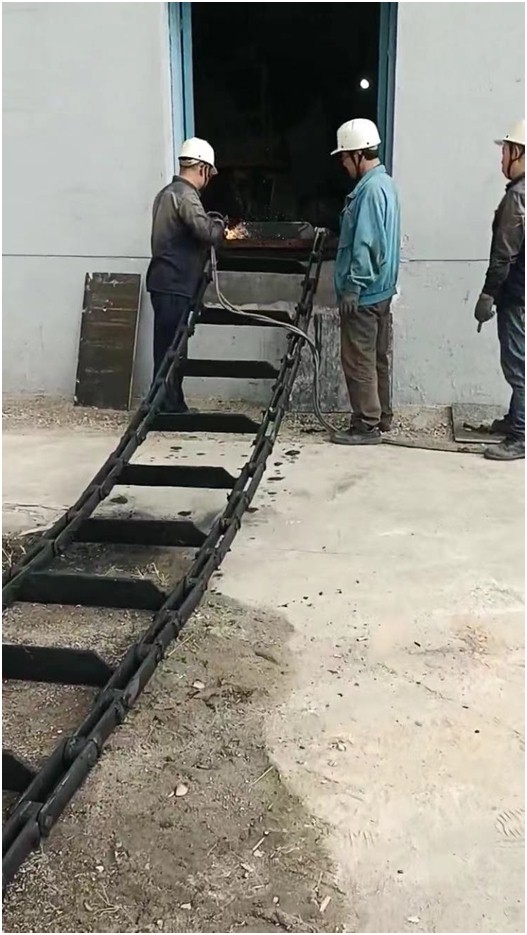

机修组马上调整工作安排,陈文玉负责补焊尾轮;孙文、李健国、张体负责剔取托链槽铸石板;尹欣、雷连平、罗建军负责割取损坏的托链槽、托链板,焊接新托链槽。大家都知道,矿方9月20号要求供暖,时间就是命令,3号炉还未检修。因为时间紧、任务重,所有人放弃中午休息时间,加班加点往前赶工期。到2号下午,3号出渣槽平处的铸石板已铺完,尾轮也补焊完成,斜坡上的铸石槽也安装了一大部分。3号下午运行负责的组装大链完成,机修组也完成了补焊箱体、安装铸石槽、换托链板、铺铸石板等工作。4号上午机修组马不停蹄换了新机头轮,紧接着在装机的配合下,刮板大链也进入了安装阶段,到下午6点下班前,大链安装完成,出渣机成功运行,为冬天供暖提供了了有力保障。
麻家梁运营项目部 孙 文
