安家岭南北帮35KV线路改移工程为平朔安家岭露天矿矿坑采掘南移推进进入二采区而配套的高压输电环线,该线路南帮长4.3公里,北帮长2.6公里,最终利用原东帮线路形成坑口环线,新建线路共立杆塔51基,导线采用185/30压接型,地线采用GJ—50,每段线路设置一套门型杆开关站以方便停送电切换。

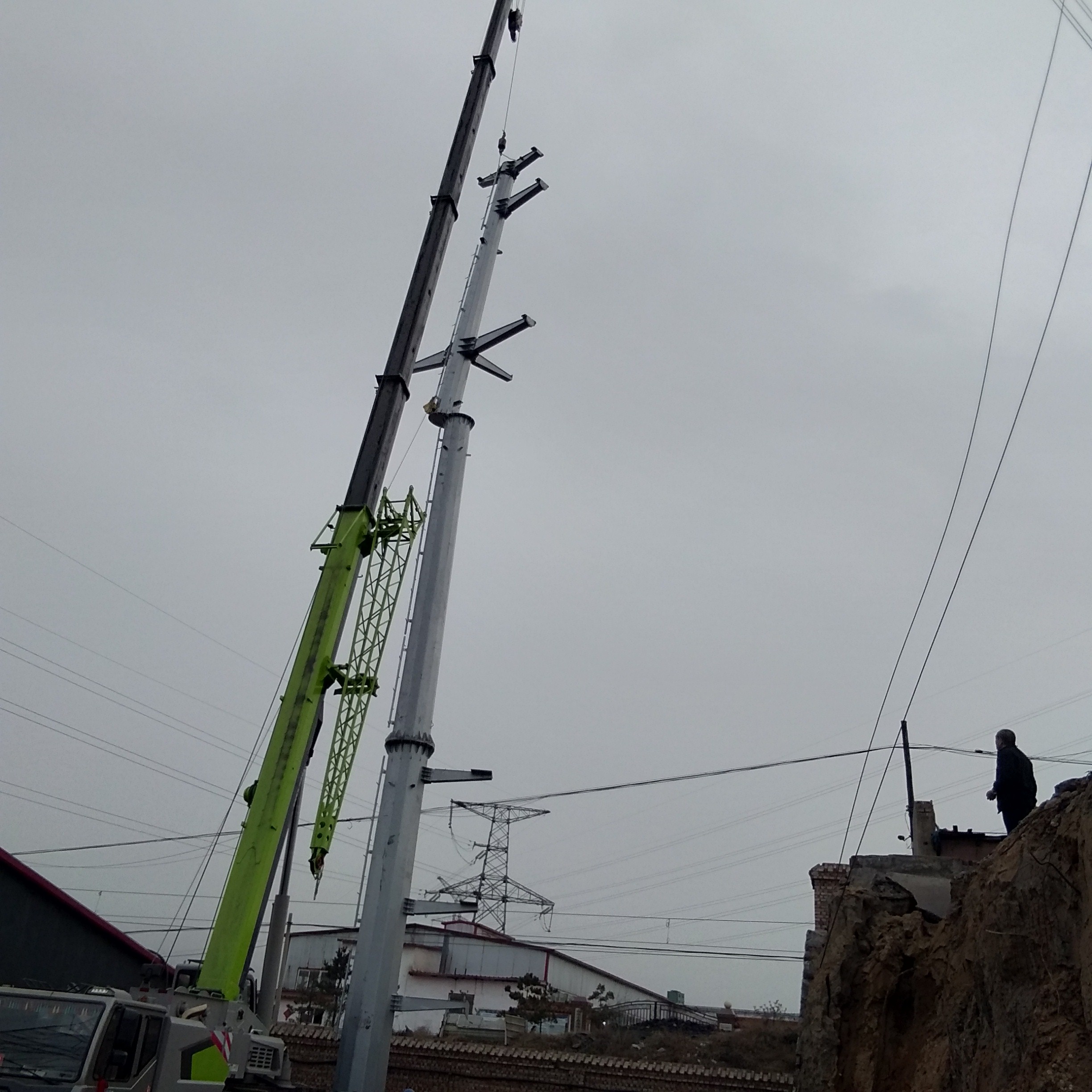

去年冬天开工以后,天寒地冻,土方作业比较困难且现场施工道路复杂,工程进度滞后。为完成矿方要求的4月底前全部送电任务,经项目部会议研究决定,派出了公司大型挖掘机进行挖坑及修路以确保工程进度。同时材料供应方面,也尽量在年前货到现场,以保证正月能正常施工,农历腊月二十七还在现场收卸最后一车水泥杆。今年正月初九刚过,项目部就安排外包工队进场组织生产拖运,对焊水泥杆等。经过两个多月的紧张施工,南帮线路已全部完工并验收带电运行。
每年三四月份是电力系统一年一度的电力春检月,原南帮旧线路部分段改造也相应顺利进行,在计划停电范围内,为了能按时完成工作任务,外包工队也想尽一切办法从外面调来高空作业人员及施工机械,中午在野外吃盒饭喝矿泉水,晚上有时连续作业到半夜。这一切都是为了兑现按时完成作业送电的承诺,也为中宇集团在矿区电力系统改造施工方面赢得了一定的信誉。
遗憾的是,虽然前面线路段已全部完工送电,但是由于最后一基处于矿界征地范围外而无法施工,致使南北帮线路全部分段送电末能形成坑口环线,使本工程未能圆满交工。目前,矿方正在积极协调界处征地中。
第二工程项目管理部 史有勇
