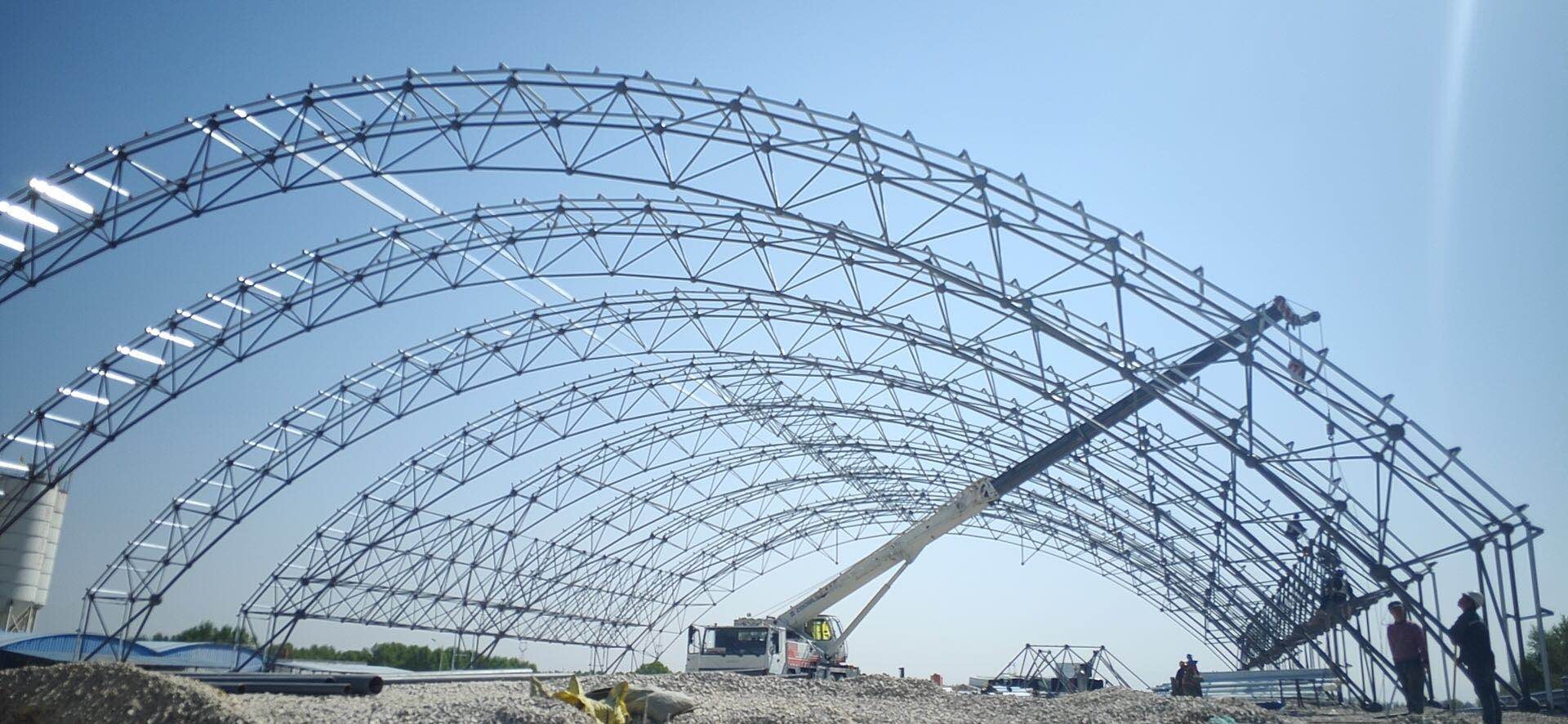

中宇混凝土搅拌有限公司材料棚封闭工程,其材料棚总长100米,宽度55米,高15.97米,桁架厚度为2.0m,采用单层压型彩钢板和采光板封闭。在2019年10月底由第三工程分公司(朔州项目部)着手施工,至2019年12月7日混凝土结构全部浇筑完成。今年3月3日春季复工,网球架工程开始施工。项目部在确保防疫工作的前提下科学有序推进工程进度,精心编制吊装专项施工方案以及各项安全技术交底,以确保工程安全顺利进行。本材料棚共计11榀网球桁架,在公司各级领导的现场指导与监督下,现已顺利的完成了9榀网球桁架的吊装,计划于5月5日前将网球桁架的吊装任务全部完成。这也标志着材料棚的网球桁架吊装工程已接近尾声,也标志着此工程取的了阶段性的成果,现已积极推进彩钢板封闭工作的开展,为5月底交付使用奠定基础。
第三工程分公司 刘毅
