本报内蒙讯(通讯员 赵兴有)由我公司中标承建的陈哈155、156线路#51-#65塔移设工程,在经历了2015年和2017年两次施工暂停后,于2019年6月27日,经准能集团第五期总经理常务会议决定,由原合同单位(山西中宇建设集团有限公司)在此前协调村民的基础上尽快复工建设,合同工期60日天。
在业主和监理公司的积极配合下,工程于2019年7月24日办理完复工手续后正式动工建设,主要施工内容为拆除并新建单塔双回线路2.74km,铁塔15基。截止目前,新建铁塔正在组立施工中,预计该工程在合同工期内完工并移交业主使用。

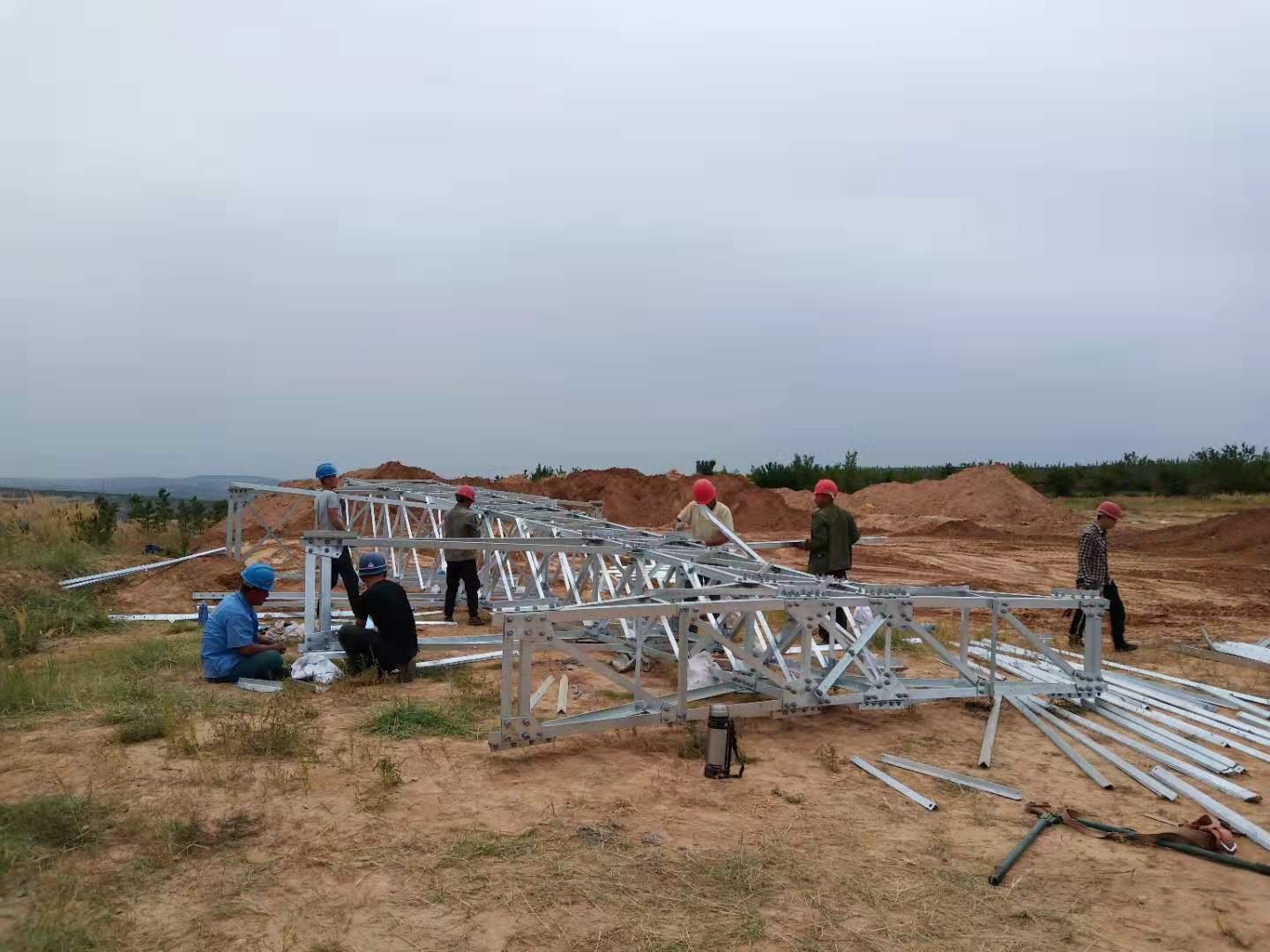

图为施工现场
